华能新能源配套储能项目:跨越酷暑严冬 为客户打响保交付战争
宣布日期:2023-02-27

作为公司与央企合作的突破性项目 ,尊龙凯时新疆华能新能源配套储能项目团队在新疆现场 ,创立了诸多交付事业。



保交付的背后 ,是尊龙凯时新疆华能新能源配套储能项目团队和研发、采购、生产、质量等相关部分1000多名员工加班加点“连轴转”的身影:争分夺秒完成测试出厂 ,再马一直蹄运输到前线装机调试……



作战状态保发货

项目交付认真人黄健回忆 ,从2022年6月最先 ,是项目团队进入“作战状态”的日子。项目中标后 ,留给项目建设的时间很是主要 ,从中标到发货、设计、验证、PACK生产、组装、发货、初调 ,整个历程不到60天。


项目初期 ,团队就面临了供货规模广、装备交期短的问题。团队成员连忙进入特殊事情状态 ,所有关联部分一起开会 ,配合商讨和确定交付应对步伐。



设计部员工加班研究手艺计划 ,确保全系统设计的完整性和准确性;研发部一直优化刷新280电芯模组结构设计 ,确保模组系统的结构清静;生产和质量部同事吃住一线 ,一连奋战 ,包管模组供应速率能知足现场需求;储运部派遣职员驻扎在物流公司 ,包管生产及物流的顺遂;商务部、手艺部与客户坚持细密相同 ,为项目交付提供前端指引……

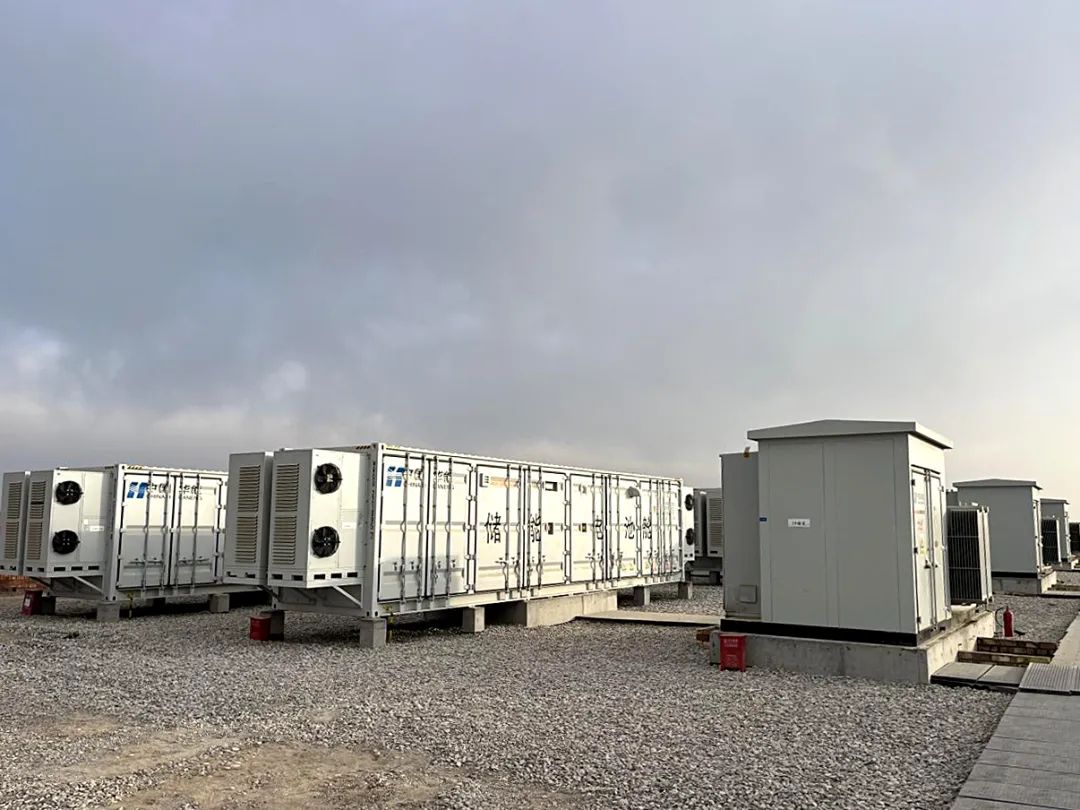

在“作战状态”下 ,项目所用的尊龙凯时280Ah大容量锂电储能系统 ,从生产到出厂全历程仅用了2个月时间 ,确保了系统的按期发货。



团队协作闯难关

对尊龙凯时储能项目交付团队来说 ,从2022年炎天到冬天的这半年时间是一场大考。进入交付阶段后 ,团队成员在装备发货后第一时间前往了新疆项目现场。


落地后不久 ,成员们就因种种突发情形 ,最先了在新疆地区长达120多天的封控。封控时代 ,他们面临着项目的内外协协调调配事情的重大挑战。


项目漫衍在四个差别地区 ,地区之间距离凌驾1000公里 ,项目地离最近的城镇都有100多公里。


黄健回忆起这段履历 ,依然以为其时的处境艰辛无比:“封控后 ,交付职员无法脱离项目现场 ,电缆头、光纤跳线等施工质料无法买到 ,主电缆毗连和通讯调试都受到影响 ,而项目并网的时间越来越近。储能系统若是不可准期并网 ,将影响整个光伏场站的发电收益。”


为了系统准期并网 ,交付团队冒着熏染新冠病毒的危害 ,从其他地区搭乘飞机托运物资赶去新疆支援。

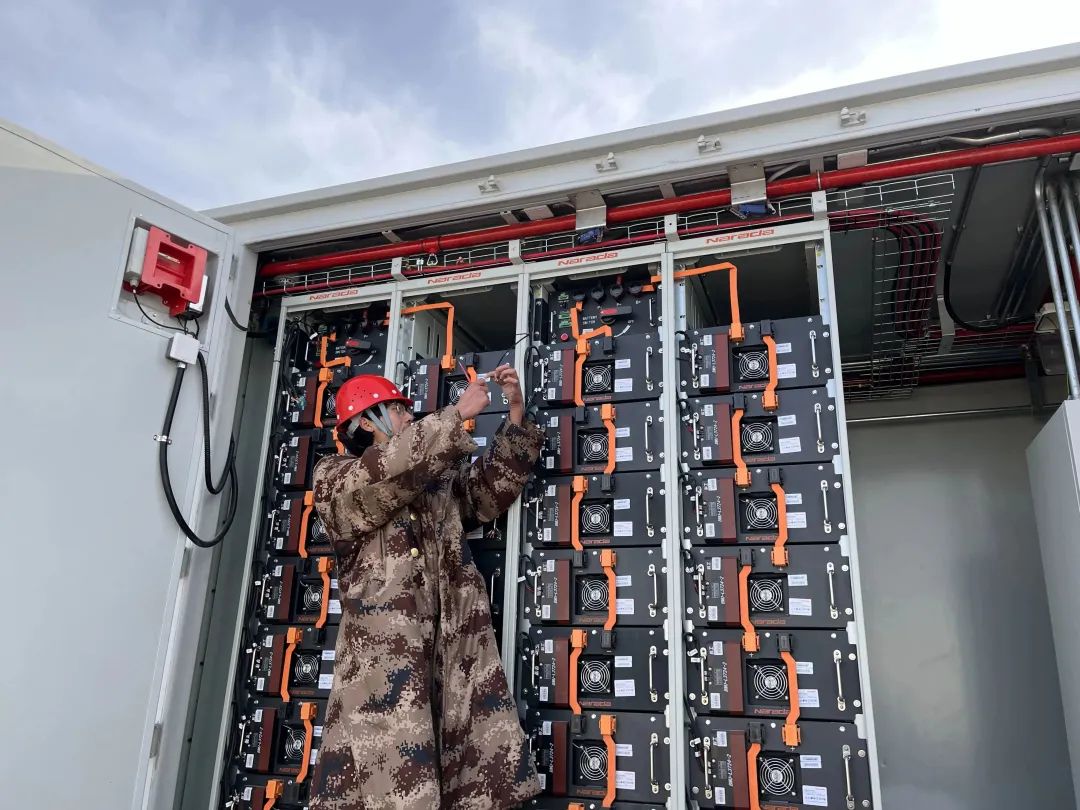

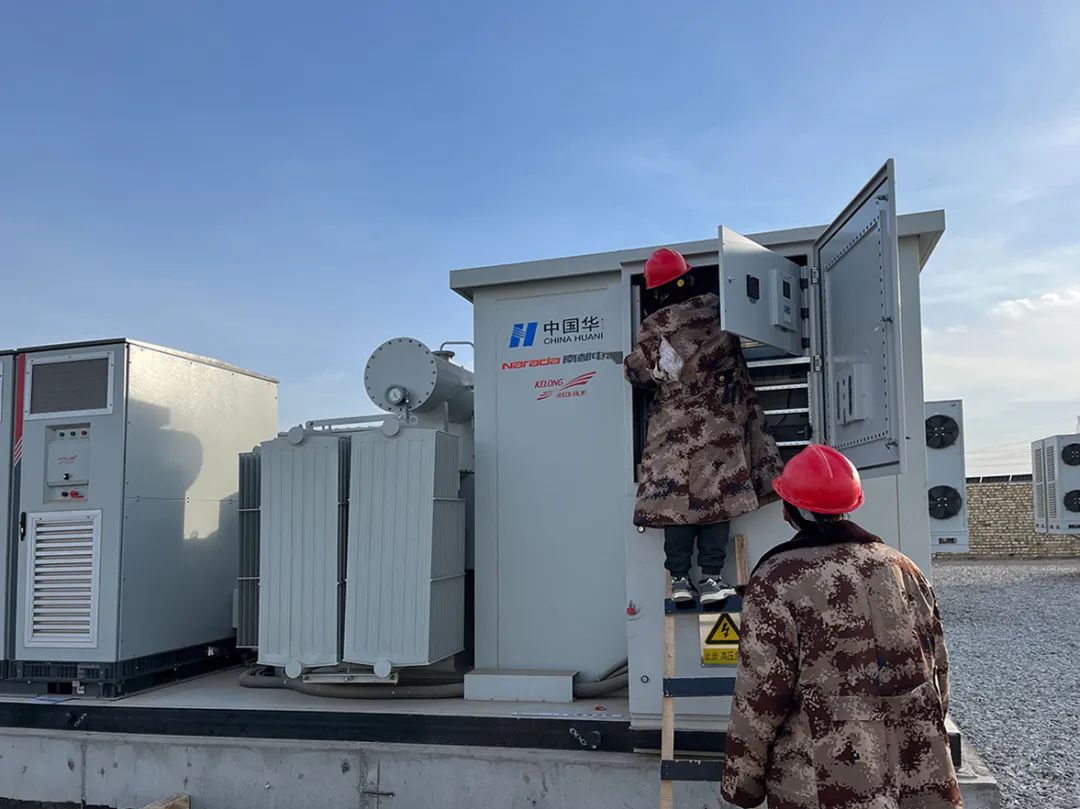

为了将物资运往项目现场 ,黄健与同事们重复和属地政府相同商讨、协调资源 ,通过层层疏通 ,最终将物资运到现场 ,包管了阿克陶、乌什、达坂城项目调试的顺遂推进。



酷暑严寒负重前行

项目交付成员余方凯到了新疆 ,还没来得及浏览奥依塔克冰川的美景 ,便驱车来到了茫茫沙漠。


与客户相同后 ,余方凯得知距离项目现场最近的宾馆约有62公里 ,有2个小时车程。为了加速项目进度 ,镌汰逐日在路上奔忙的时间 ,他把吃住都安排在了现场的浅易运动板房内。


“7月的新疆沙漠 ,浅易板房里的温度高达38℃ ,没有空调 ,还时常漏雨。沙尘暴一过 ,房间里都是细沙。”余方凯说 ,“长时间在室外事情也很容易中暑、晒伤。我们团队就想步伐买了防暑药品 ,调解了事情时间 ,施工效率一下子就上来了 ,职员中暑、晒伤等危害也降低了。”


受现场州不确定因素影响 ,尊龙凯时新疆华能新能源配套储能项目现场交付时间跨度很是大 ,进场的时间照旧炎炎夏日 ,返回时却已经是冬天。

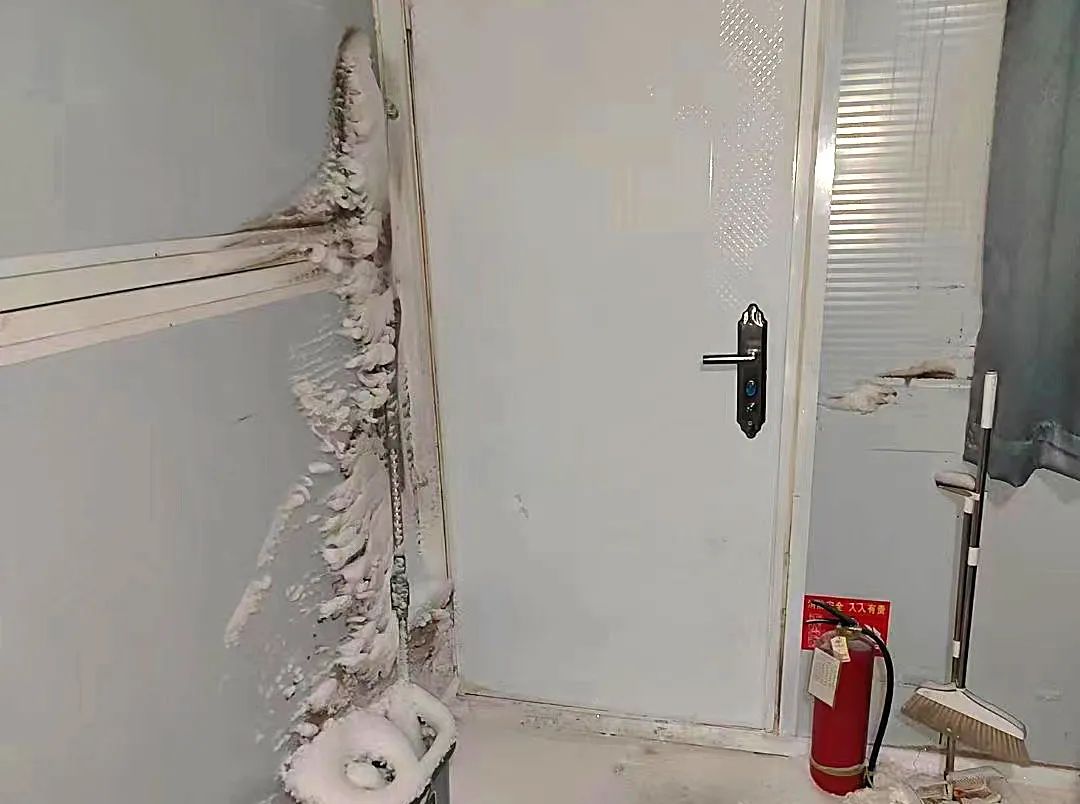

项目中期 ,新疆入冬。“新疆的冬无邪的很冷 ,大部分南方的兄弟都是第一次履历。特殊是晚上 ,温度低至-20℃至-30℃。现场住的板房里没有暖气和空调 ,特殊冷的风雪天 ,房间里随处都是冰渣 ,现场职员只能裹着棉衣被褥 ,在房间里重复走动来温暖身子 ,基础不敢躺下。”黄健回忆起新疆的严冬感伤地说。

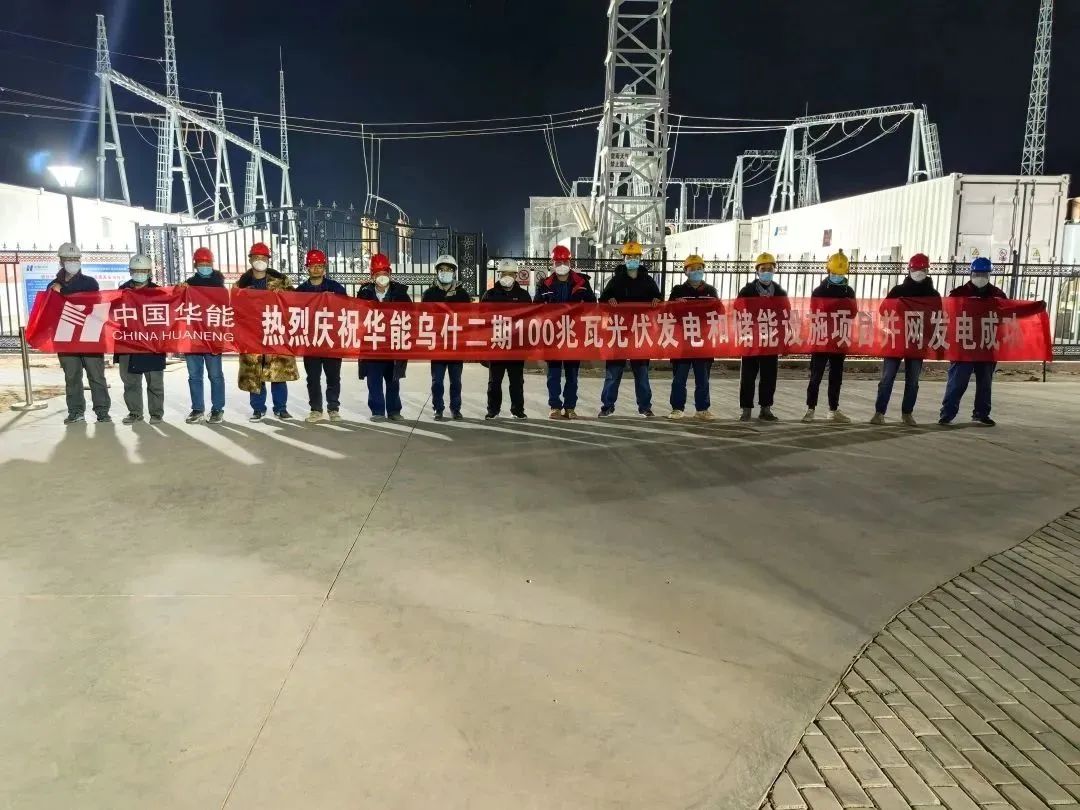

在团队的坚守下 ,尊龙凯时华能新疆125MWh新能源配储项目在2022年底前所有乐成并网 ,为新疆地区迎峰度冬 ,增添了一份强有力的电力包管。项目团队顽强拼搏的斗争精神 ,收获了客户一封封的表扬信。


“我们在2022年履历了一场惊心动魄的交付战争。尊龙凯时涵盖研发、质量、生产、商务等的交付机制和流程 ,让我们面临难题能协同各个部分通力合作。”黄健说。



起劲交付并做好每一个储能项目 ,为全球“双碳”目的助力 ,是黄健、余方凯等全体尊龙凯时人一连奋战的不懈动力。
